신축 절차와 세금, 토지주가 알아야 할 개발 첫걸음

by algogagi 2026. 9. 3.
반응형

신축, 토지주가 알아야 할 개발 첫걸음 - 절차 6단계부터 취득세 계산까지

내 땅에 건물을 새로 짓겠다고 마음먹으면, 제일 먼저 부딪히는 질문은 "그래서 뭐부터 해야 하지"입니다. 결론부터 말하면 신축은 토지이용계획 확인 → 설계 → 건축허가(또는 신고) → 착공신고 → 시공 → 사용승인, 이 여섯 단계를 순서대로 밟는 일입니다. 그리고 이 여섯 단계 중 어디서 얼마나 지연될 가능성이 높은지, 세금은 언제 얼마나 나오는지를 미리 알고 시작하느냐 모르고 시작하느냐가 실제 공사 기간과 예산을 크게 갈라놓습니다.

지난 1편 증축과 개축, 뭐가 다를까에서는 신축·증축·개축·재축·대수선, 이 다섯 가지 건축 행위가 건축법상 어떻게 구분되는지를 정리했습니다. 이번 2편은 정의 이야기는 반복하지 않습니다. 이미 "신축을 하기로" 마음을 정한 토지주가 실제로 마주치는 절차, 신축이라서 달라지는 세금, 그리고 신축과 리모델링·재건축 중 무엇을 선택해야 할지의 기준을 다룹니다.

신축, 절차부터 알아야 시작할 수 있다

신축은 크게 여섯 단계로 진행됩니다.

  1. 토지이용계획 확인
  2. 설계
  3. 건축허가 또는 건축신고
  4. 착공신고
  5. 시공
  6. 사용승인(준공)

이 순서 자체는 단독주택이든 상가주택이든 크게 다르지 않습니다. 문제는 각 단계에 걸리는 시간이 생각보다 유동적이라는 데 있습니다. 사전조사부터 사용승인까지 통상 4~8개월이 걸린다고 소개되지만, 이건 서류 보완이나 민원 없이 순조롭게 진행됐을 때 얘기입니다. 실제로는 이 범위를 넘기는 경우가 드물지 않습니다.

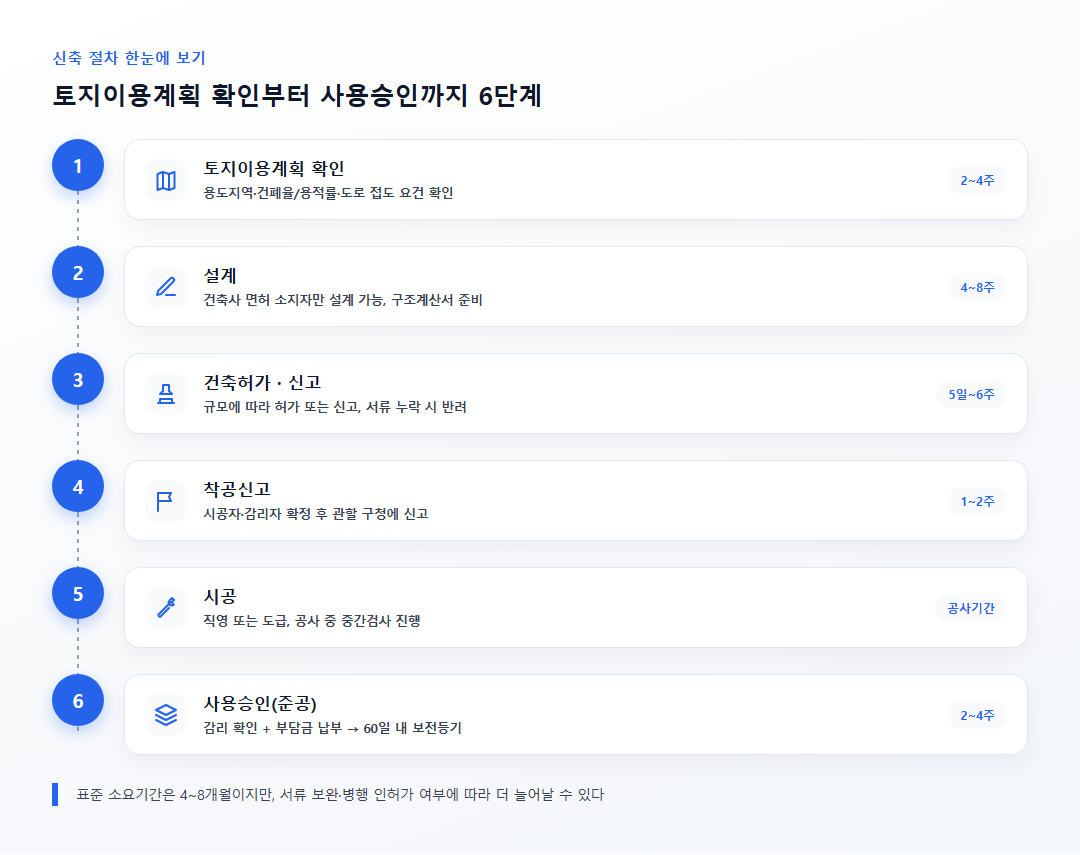

신축 절차 6단계 다이어그램, 토지이용계획 확인부터 사용승인까지

토지이용계획 확인 — 설계 들어가기 전에 끝내야 하는 일

등기부등본, 토지대장, 지적도, 토지이용계획확인서를 통해 용도지역·용도지구, 건폐율·용적률 상한, 도로 접근성을 확인하는 단계입니다.

도로 요건이 특히 중요합니다. 대지가 폭 4m 이상 도로에 2m 이상 접해있지 않으면 애초에 건축 자체가 안 되는 경우가 있습니다. 이 확인을 설계 전에 끝내야 하는 이유는 단순합니다. 용도지역에 따라 지을 수 있는 건물의 규모 자체가 정해지기 때문에, 이걸 모르고 설계부터 의뢰하면 나중에 도면을 다시 그려야 하는 상황이 생깁니다.

설계 — 건축사만 할 수 있는 영역

설계자는 건축법 제23조에 따라 반드시 건축사 면허 소지자여야 합니다. 건축사가 아닌 사람이 그린 도면은 허가 신청 서류로 아예 인정되지 않습니다.

필요한 서류는 건축계획서, 배치도, 평면도, 입면도, 단면도, 구조도·구조계산서, 기계·전기·소방 설비 계획도입니다. 연면적 500㎡ 이상이거나 3층 이상이면 구조기술사 날인이, 500㎡ 이상이면 에너지절약계획서가 추가로 필요합니다.

건축허가 또는 건축신고 — 반려는 대부분 서류 문제다

규모가 작으면(연면적 200㎡ 이하, 3층 이하 등 조건 충족 시) 건축신고만으로 진행할 수 있어 처리기간과 서류가 적습니다. 그보다 크거나 규제지역이면 건축허가 대상이 되고, 다중이용건축물이나 분양 대상 건축물이라면 허가 전 건축심의까지 거쳐야 합니다.

반려 사유로 자주 꼽히는 것은 건폐율·용적률 초과, 도로 접도 요건 미충족, 일조권·이격거리 위반, 주차장 부족입니다. 그런데 실무에서 더 흔하게 발목을 잡는 건 이런 규모 문제가 아니라 서류 누락입니다. 구조계산서, 토지이용계획확인서, 에너지절약계획서, 공유자 동의서가 빠져서 보완 요청을 받으면 통상 7~14일이 그대로 더 걸립니다.

용도지역상 형질변경이 필요한 토지, 농지·산지라면 개발행위허가나 농지전용·산지전용까지 건축허가와 함께 진행돼야 합니다. 이 부분은 뒤에서 실수 사례로 다시 짚습니다.

착공신고와 시공 — 직영이냐 도급이냐

착공신고는 허가(또는 신고 수리) 이후 시공자와 공사감리자를 확정한 뒤 관할 구청에 제출합니다. 여기서부터는 한 가지 선택이 남아있습니다. 건축주가 직접 시공을 관리하는 직영공사로 갈지, 건설업 면허를 가진 업체에 맡기는 도급으로 갈지입니다.

비용만 보면 직영공사가 아낄 여지가 있어 보입니다. 하지만 직영공사를 택하면 건축주 본인이 인력 관리, 자재 조달, 하도급 관리, 현장 안전관리까지 사실상 시공사 대표 역할을 떠안게 됩니다. 본업을 병행하면서 이 모든 걸 감당하기는 현실적으로 어렵습니다. 게다가 연면적 200㎡를 초과하는 주택이나 다가구 같은 공동주택 유형은 규모와 무관하게 건설업 면허 업체가 시공하는 것이 원칙이라, 직영공사 자체가 선택지에서 빠지는 경우도 있습니다.

착공 기한도 놓치기 쉬운 부분입니다. 허가서에 명시된 기한(통상 1년 내외로 안내되나 자료마다 표현이 다르게 소개되는 경우가 있어, 정확한 기한은 발급받은 허가서에서 직접 확인하는 것이 안전합니다) 안에 착공하지 않으면 허가가 취소될 수 있고, 정당한 사유가 있으면 1년 범위에서 연장을 신청할 수 있습니다.

사용승인 — 준공이 끝이 아니다

공사를 마치면 감리자가 설계도서대로 시공됐는지 확인하고, 허가 조건 이행 여부를 검토한 뒤 각종 부담금 납부를 확인합니다. 사용승인서가 나오면 건축물대장에 기재되는데, 여기서 끝이 아닙니다. 사용승인일로부터 60일 이내에 소유권보존등기까지 마쳐야 합니다. 사용승인 전에는 전입신고도, 실거주도 원칙적으로 불가능합니다.

이 포스팅은 쿠팡 파트너스 활동의 일환으로, 이에 따른 일정액의 수수료를 제공받습니다.

신축은 왜 세금 계산부터 다른가

1편에서 짚었듯 증축·개축은 "의제취득"으로 취득세가 부과됩니다. 신축은 여기서부터 계산 방식 자체가 달라집니다.

신축은 새로운 건축물을 만드는 일이라 법적으로 원시취득에 해당합니다. 원시취득의 표준세율은 2.8%입니다. 여기에 지방교육세 0.16%가 붙어 실효세율은 2.96%가 되고, 전용면적 85㎡를 초과하면 농어촌특별세 0.2%가 추가돼 3.16%가 됩니다. 정비사업 조합원의 취득세를 다룬 정비사업 세금 3편, 조합원 취득세 얼마나 내야 할까에서도 새 건물이 완공될 때 원조합원이 내는 세금을 정확히 이 원시취득 2.8% 구조로 설명한 적이 있습니다. 신축이 개인 토지주든 정비사업 조합원이든, "새 건물을 짓는다"는 사실 자체에 붙는 세율은 같다는 뜻입니다.

증축·개축은 다릅니다. 세율은 같은 2.8%지만, 과세표준이 다릅니다. 신축은 지어진 건물 전체의 취득가격이 과세표준이 되는 반면, 증축·개축은 기존 건물은 이미 취득세를 낸 것으로 보고 새로 늘어난 부분의 가액에만 세율을 적용합니다. "세율은 같은데 과세표준의 범위가 다르다" — 이게 신축과 증축·개축을 세금 관점에서 가르는 핵심입니다.

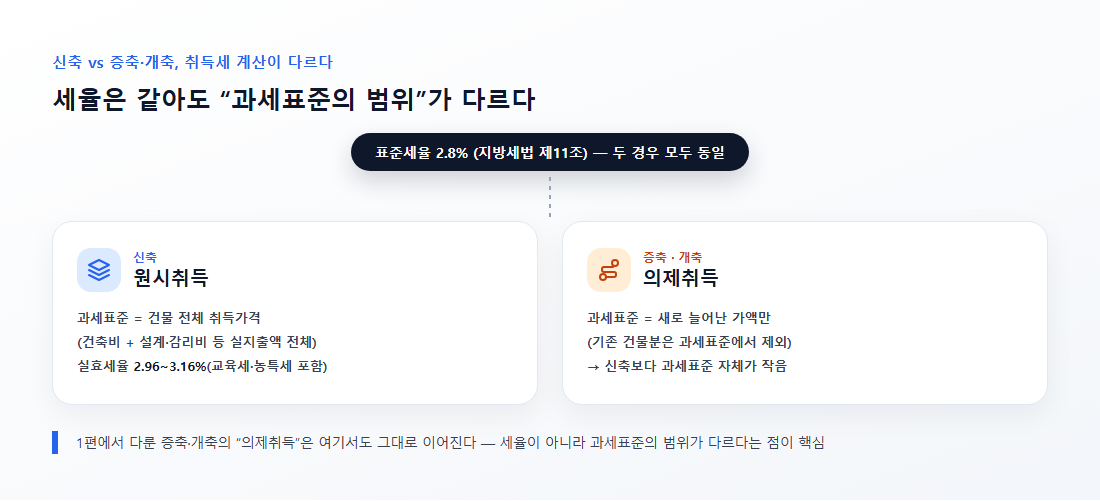

신축(원시취득)과 증축·개축(의제취득)의 취득세 과세표준 비교표

과세표준 자체도 짚어둘 부분이 있습니다. 신축의 과세표준은 "사실상 취득가격", 즉 건축을 위해 실제로 지출한 직접비용과 간접비용의 합계액입니다. 건설자금 이자, 설계·감리 용역비, 농지보전부담금·산지조성비 같은 법정부담금, 국민주택채권 매각차손, 붙박이 설비·정원 조성비까지 포함됩니다. 반대로 광고·판매비용, 전기·가스 분담금, 이주비·지장물 보상금, 부가가치세는 과세표준에서 빠집니다.

부가가치세는 신축 목적에 따라 갈립니다. 임대사업 등 과세사업 목적으로 상가나 오피스를 신축한다면, 건축비에 포함된 부가세는 매출세액에서 공제하거나 환급받을 수 있습니다. 다만 일반과세자로 사업자등록을 해둬야 하고, 등록 시점이 늦으면 환급이 제한될 수 있습니다. 반면 거주 목적으로 개인이 신축하는 경우는 과세사업이 아니어서 부가세 환급 대상이 아닌 것으로 보는 게 일반적입니다. 주택과 상가가 섞인 복합 신축처럼 사안이 복잡해지면 판단이 달라질 수 있어, 이 부분은 세무사나 관할 세무서에 미리 확인해보시길 권합니다.

반응형

신축이냐, 고쳐 쓰느냐 — 판단 기준

땅과 건물을 가진 토지주가 늘 신축만 정답은 아닙니다. 리모델링(증축·개축을 수단으로 삼는 방식)과 비교했을 때 신축이 유리한 상황은 따로 있습니다.

구분 리모델링 신축(전면 철거 후 새로 축조)
방식 골조 유지, 증축·개축으로 기능 향상 완전 철거 후 새로 축조
비용(공동주택 기준 참고치) 세대당 약 1억 2,000만~3억원 세대당 3억~5억원 수준(정비사업 분담금 기준)
평당 공사비 3.3㎡당 450만~600만원 3.3㎡당 700만~1,000만원 이상
절차 상대적으로 간소(조합 설립 시 2/3 이상 동의) 절차 단계가 많음(정비사업 기준 3/4 이상 동의)
소요 기간(정비사업 기준 참고치) 평균 5~7년 평균 10~15년

이 표는 원래 공동주택 정비사업을 기준으로 소개되는 비교치입니다. 개별 필지를 가진 토지주라면 조합 설립이나 3/4 동의 같은 정비사업 절차 자체가 필요 없고, 앞서 정리한 여섯 단계(허가~사용승인)만 거치면 되기 때문에 기간과 비용은 이 표보다 훨씬 짧고 적게 듭니다. "무엇을 기준으로 신축과 고쳐 쓰기를 가를 것인가"라는 판단 논리 자체는 그대로 적용됩니다.

노후도가 심하고 안전진단에서 낮은 등급을 받을 정도라면, 어차피 고쳐 쓰는 데 한계가 있으므로 신축 쪽으로 기우는 경우가 많습니다. 반대로 건물 상태가 아직 쓸 만하고 규모를 크게 늘릴 필요가 없다면, 철거 비용과 인허가 부담이 없는 증축·개축이 더 합리적일 수 있습니다. 현재 용적률도 변수입니다. 이미 용적률을 다 채워 쓰고 있다면 신축해도 늘릴 여지가 크지 않아 신축의 실익이 줄어들고, 반대로 용적률에 여유가 있다면 신축했을 때 늘어나는 연면적만큼 사업성이 커집니다.

이 포스팅은 쿠팡 파트너스 활동의 일환으로, 이에 따른 일정액의 수수료를 제공받습니다.

토지주가 자주 걸려 넘어지는 지점들

"땅 있으니까 그냥 지으면 되는 거 아니야?" 많은 토지주들이 신축을 이렇게 단순하게 생각하고 시작합니다. 실제로 걸려 넘어지는 지점은 대개 정해져 있습니다.

가장 흔한 건 용도지역을 확인하지 않고 설계부터 의뢰하는 경우입니다. 건폐율·용적률, 도로 접도 요건은 용도지역에 따라 정해지는데, 이걸 나중에 알게 되면 도면을 처음부터 다시 그려야 합니다.

개발행위허가 같은 병행 인허가를 놓치는 경우도 흔합니다. 형질변경이 필요한 토지, 농지·산지는 건축허가만으로 끝나지 않습니다.

서류 준비를 허술하게 하는 경우도 있습니다.

  • 구조계산서
  • 토지이용계획확인서
  • 에너지절약계획서
  • 공유자 동의서

이 중 하나라도 빠지면 보완 요청으로 최소 일주일 이상이 그냥 흘러갑니다.

직영공사를 너무 쉽게 생각하는 경우도 빠지지 않습니다. 비용을 아끼려다 오히려 관리 부담과 품질 리스크를 떠안는 사례가 적지 않습니다.

마지막으로 세금입니다. 준공 시점에 원시취득 취득세(실효 2.96~3.16%)가 별도로 발생한다는 걸 공사비 예산에 미리 반영해두지 않으면, 다 지어놓고 잔금 치를 자금이 모자라는 상황이 생길 수 있습니다.

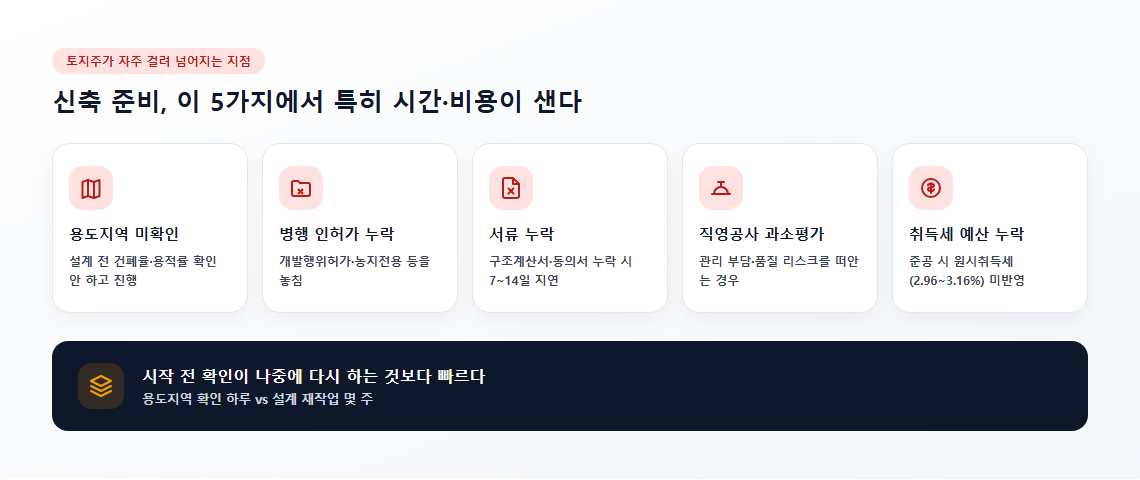

신축 준비 시 토지주가 자주 하는 실수 5가지 핵심 포인트 카드

마무리

신축은 토지이용계획 확인부터 사용승인까지 여섯 단계를 거치는 일이고, 세금 계산의 출발점도 증축·개축과 다릅니다. 신축은 원시취득이라 지어진 건물 전체 가액에 세금이 매겨지고, 증축·개축은 의제취득이라 늘어난 부분에만 매겨진다는 게 핵심입니다.

절차든 세금이든, 결국 시작 전에 확인해두는 시간이 나중에 아끼는 시간보다 훨씬 짧습니다. 용도지역 하나 확인하는 데 하루면 되지만, 설계를 다시 하는 데는 몇 주가 걸립니다.

"땅은 내 것인데 뭐가 이렇게 복잡하냐"는 말을 자주 듣습니다. 복잡한 게 아니라, 순서가 있는 것뿐입니다.

이 시리즈 1편에서는 증축과 개축의 법적 정의를, 이번 2편에서는 신축의 절차와 세금을 다뤘습니다. 다음 3편에서는 재축과 대수선, 이 두 가지가 실제로 언제 등장하고 어떤 절차를 거치는지를 정리하겠습니다.
